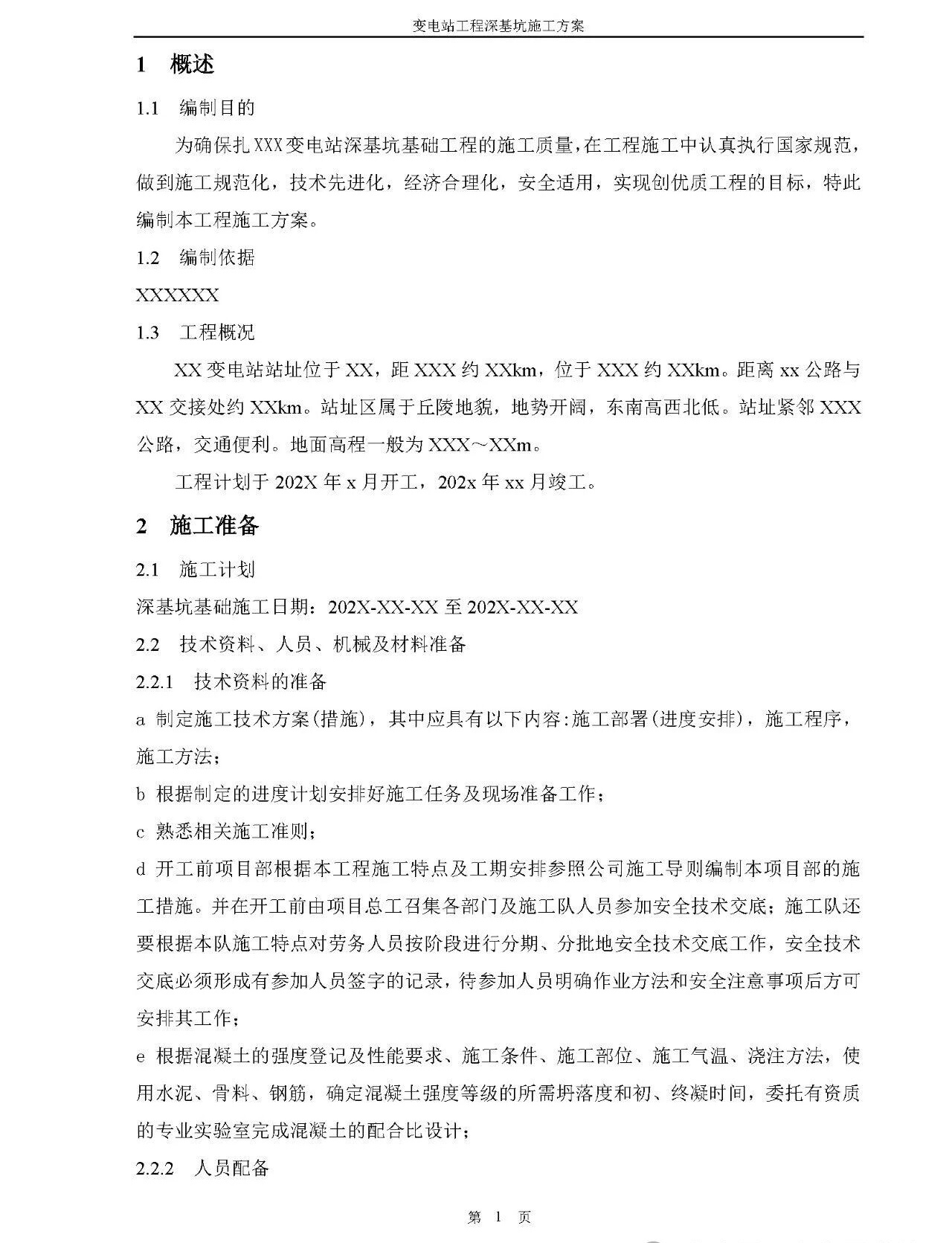

变电站深基坑基础施工方案

概述1.1编制目的为确保扎XXX变电站深基坑基础工程的施工质量,在工程施工中认真执行国家规范,做到施工规范化,技术先进化,经济合理化,安全适用,实现创优质工程的目标,特此编制本工程施工方案。1.2 编制依据XXXXXX1.3工程概况XX变电站站址位于XX,距XXX约XXkm,位于XXX约XXkm。距离xx公路与XX交接处约XXkm。站址区属于丘陵地貌,地势开阔,东南高西北低。站址紧邻XXX公路,交

文档介绍

概述

1.1编制目的为确保扎XXX变电站深基坑基础工程的施工质量,在工程施工中认真执行国家规范,做到施工规范化,技术先进化,经济合理化,安全适用,实现创优质工程的目标,特此编制本工程施工方案。

1.2 编制依据

XXXXXX

1.3工程概况

XX变电站站址位于XX,距XXX约XXkm,位于XXX约XXkm。距离xx公路与

XX交接处约XXkm。站址区属于丘陵地貌,地势开阔,东南高西北低。站址紧邻XXX

公路,交通便利。地面高程一般为XXX~XXm。

工程计划于202X年x月开工,202x年xx月竣工。

2 施工准备

2.1 施工计划

2.2技术资料、人员、机械及材料准备2.2.1 技术资料的准备

深基坑基础施工日期:202X-XX-XX至202X-XX-XX

施工方法;

a制定施工技术方案(措施),其中应具有以下内容:施工部署(进度安排),施工程序,

b根据制定的进度计划安排好施工任务及现场准备工作;c熟悉相关施工准则:d开工前项目部根据本工程施工特点及工期安排参照公司施工导则编制本项目部的施工措施。并在开工前由项目总工召集各部门及施工队人员参加安全技术交底:施工队还要根据本队施工特点对劳务人员按阶段进行分期、分批地安全技术交底工作,安全技术交底必须形成有参加人员签字的记录,待参加人员明确作业方法和安全注意事项后方可安排其工作;

e根据混凝土的强度登记及性能要求、施工条件、施工部位、施工气温、浇注方法,使用水泥、骨料、钢筋,确定混凝土强度等级的所需坍落度和初、终凝时间,委托有资质的专业实验室完成混凝土的配合比设计;

2.2.2人员配备
